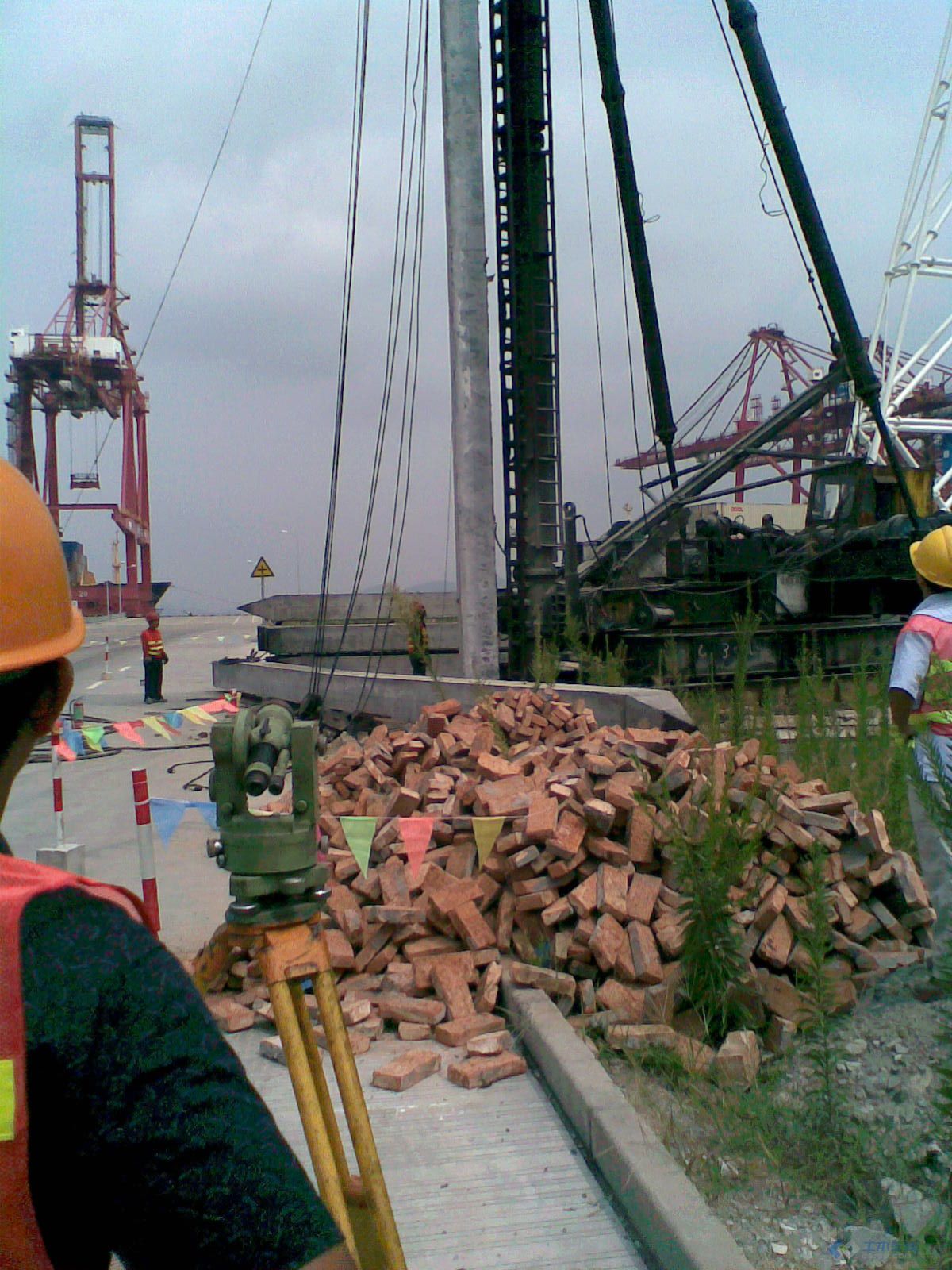

徐州九里区预制方桩施工工艺流程

分类:徐州九里区常见问题 发布时间:2026-05-19 180次浏览

  预制方桩施工工艺流程(锤击 / 静压通用)

  完整流程:施工准备→测量放线→桩机就位→吊桩插桩→垂直度校正→沉桩→接桩(按需)→送桩(按需)→收锤 / 终压→桩机移位→桩头处理→桩基检测

预制方桩施工工艺流程

 一、施工准备

  技术准备:熟悉图纸、地质勘察报告,完成图纸会审、技术交底;做试桩,确定沉桩参数(贯入度、终压力、桩长);规划打桩顺序(先深后浅、先大后小、先长后短,密集桩由中间向四周)。

  现场准备:平整压实场地,清除地下管线、石块、障碍物;铺设路基板,满足桩机行走;布设轴线控制点、高程基准点。

  材料机具:预制方桩进场验收(查合格证、外观无裂缝、端板平整),分区堆放;配备打桩机 / 静压桩机、桩锤、桩帽、送桩器、电焊机、经纬仪、水准仪。

  二、测量放线

  依据控制网,用全站仪放出所有桩位,钢筋标记桩中心点;设置垂直控制线,复核桩位,偏差≤±10mm,做好放线记录。

  三、桩机就位

  桩机移动至桩位,调平机身,稳固支腿;桩架垂直,对准桩位中心,偏差符合规范。

  四、起吊预制桩、对位插桩

  按设计吊点起吊方桩,平稳吊起,检查桩身、吊具完好;

  桩尖对准桩位中心,缓慢下放入土,初步固定桩身。

  五、桩身垂直度校正

  用两台经纬仪双向监测(90° 垂直方向),第一节桩垂直度偏差 **≤0.5%**;沉桩全程实时校正,倾斜立即停桩调整。

  六、沉桩施工

  1. 锤击沉桩

  初打:小落距轻击,桩入土 1~2m 稳定后,正常重锤低击;

  全程保持桩锤、桩帽、桩身中心线重合,避免偏心;

  记录每米入土深度、锤击数、贯入度,观察桩身有无裂缝、位移。

  2. 静压沉桩

  液压系统匀速施压,控制压桩力,实时监测垂直度;记录压桩力、入土深度,严禁超压损坏桩身。

  七、接桩(桩长不足时)

  下节桩距地面0.5~1.0m时停止沉桩;

  清理上下节桩端板,对准中心,中心线偏差≤10mm;

  常用焊接接桩:两名焊工对称分层施焊,焊缝饱满,自然冷却≥8 分钟,严禁水冷后继续沉桩;也可采用机械螺栓连接。

  八、送桩(桩顶低于地面时)

  安装送桩器,桩头加弹性衬垫;送桩器与桩身同轴,沉桩至设计标高后拔出送桩器。

  九、收锤 / 终压(双控原则)

  端承桩:以贯入度控制为主,标高为辅;最后 3 阵(每阵 10 击)贯入度达标,即可收锤;

  摩擦桩:以桩顶标高控制为主,贯入度为辅;

  静压桩:终压力达到设计值、桩端进入持力层深度达标,停止压桩。

  十、桩机移位

  完成单桩施工,桩机移至下一桩位,循环作业。

  十一、桩头处理

  按设计标高切割机截桩(严禁大锤凿击),剔除松散混凝土,露出锚固钢筋,清理桩头。

  十二、桩基检测

  完成全部桩基后,进行低应变、静载试验等检测,合格后进入承台施工。
